في إطار متابعة تنفيذ برنامج تزويد المدارس الابتدائية بالماء الصالح للشرب، تم خلال شهر سبتمبر 2019 تزويد 27 مدرسة إضافية مما يرفع عدد المدارس المزودة الى 550 مدرسة (63%) (منها 125 برنامج سنة 2015 و316 برنامج سنة 2016 و98 مدرسة برنامج سنة 2017 و11 مدرسة برنامج سنة 2018). ويمكن تلخيص تقدم الانجاز حسب سنوات البرمجة كما يلي :

  • بالنسبة لبرنامج سنة 2015: تم الانتهاء من انجاز البرنامج بنسبة 100%.
  • بالنسبة لبرنامج سنة 2016: تم الانتهاء من تزويد 316 مدرسة (77%) والأشغال جارية بـ 83 مدرسة أخرى (20%) منها 37 مدرسة تجاوزت نسبة انجازها 80% في حين تعتبر 9 مدارس أخرى متأخرة نظرا لارتباطها بمشاريع الشركة الوطنية لاستغلال وتوزيع المياه التي لا تزال في طور الانجاز (جندوبة (5) والقيروان (3) والقصرين (1)) .
  • بالنسبة لبرنامج سنة 2017: تم الانتهاء من تزويد 98 مدرسة (73%) والأشغال جارية بـ 37 مدرسة (27%).
  • بالنسبة لبرنامج سنة 2018: تم الانتهاء من تزويد 11 مدرسة (6 %) والأشغال جارية بـ 145 مدرسة (85%) في حين توجد 14 مدرسة بصدد إعداد تقارير تقييم العروض أي بنسبة (8%).
  • بالنسبة لبرنامج سنة 2019: توجد 41 مدارس بصدد اعداد تقارير تقييم العروض أو عرضه على أنظار لجنة الصفقات أو تسجيل الصفقات.

  أما بالنسبة لبرنامج الصرف الصحي الذي انطلق سنة 2016، فقد تم الانتهاء خلال شهر سبتمبر 2019 من أشغال الصرف الصحي بـ 14 مدرسة إضافية، مما يرفع العدد الجملي للمدارس المنتهية أشغالها 473 مدرسة (56%) (منها 430 برنامج سنة 2016 و43 مدرسة برنامج سنة 2018).

 ويمكن تلخيص تقدم الانجاز حسب سنوات البرمجة كما يلي :

  • بالنسبة لبرنامج سنة 2016: تم الانتهاء من أشغال الصرف الصحي بـ 430 مدرسة (80%) و الأشغال جارية بـ10مدارس (2%) في حين توجد 12 مدرسة أخرى (2%) في طور تقييم العروض و85 مدرسة (16%) في انتظار الإعلان عن ملفات طلبات العروض للمرة الثانية منها 53 بولاية الكاف نظرا لفسخ الصفقة مع المقاولة المكلفة بالانجاز. و32 مدرسة بولاية القصرين نظرا لتأخر في التعهد بصفقاتها لدى مراقب المصاريف لأكثر من سنة.
  • بالنسبة لبرنامج سنة 2018: تم الانتهاء من أشغال الصرف الصحي بـ 43 مدرسة (14 %) والأشغال جارية بـ191مؤسسة تربوية (63 %) و 5 مدرسة (17%) بصدد الإعلان عن طلب العروض أو إعداد تقارير تقييم العروض في حين توجد 17 مدرسة أخرى (6%) بصدد إعداد ملفات طلبات العروض وتعتبر ولايات القصرين وجندوبة الأكثر تأخيرا في الانجاز.

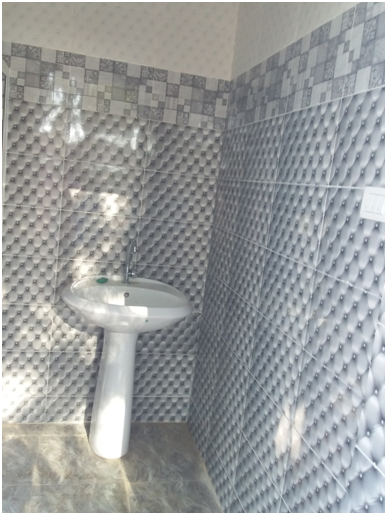

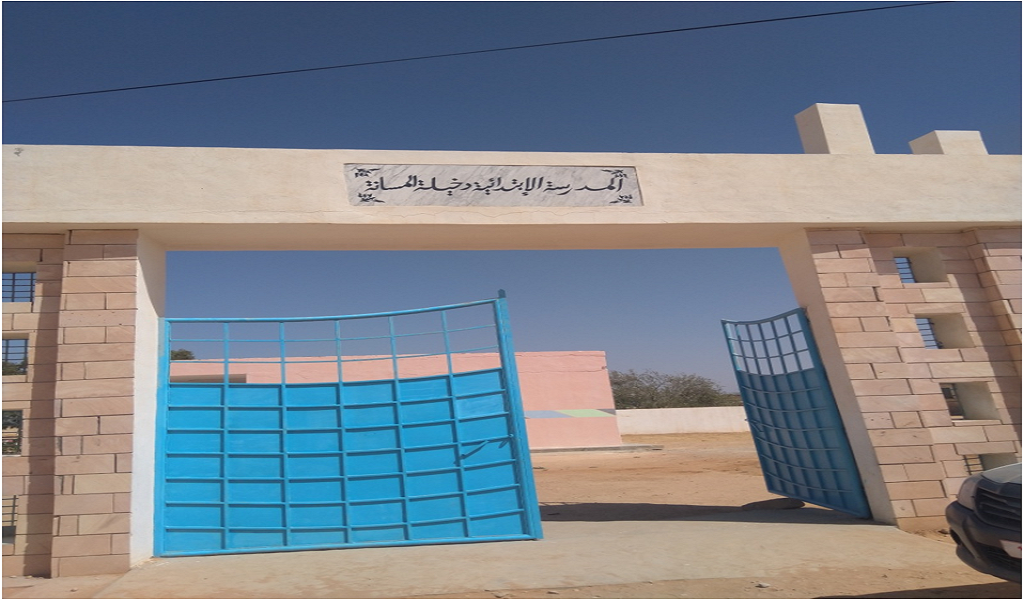

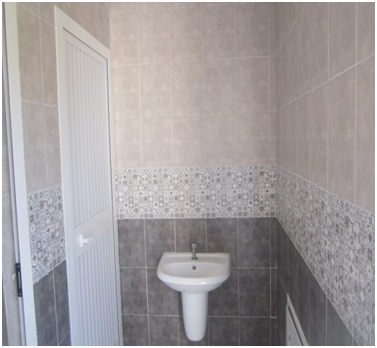

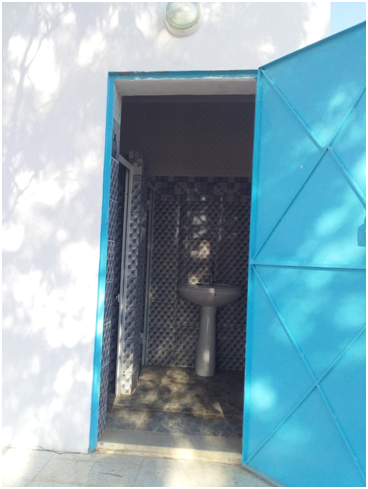

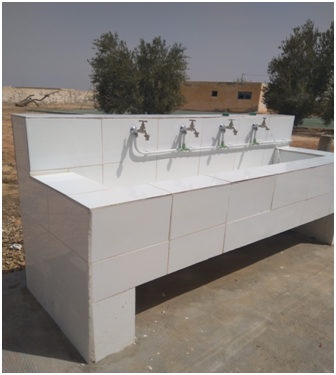

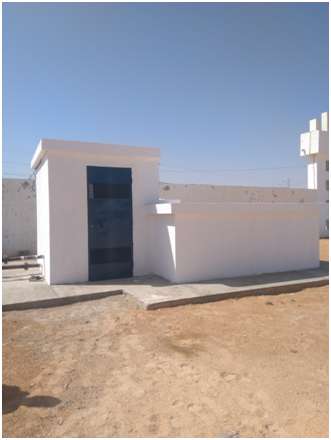

 المدارس التي انتهت أشغال تزويدها بالماء الصالح للشرب والصرف الصحي  خلال شهر سبتمبر 2019
