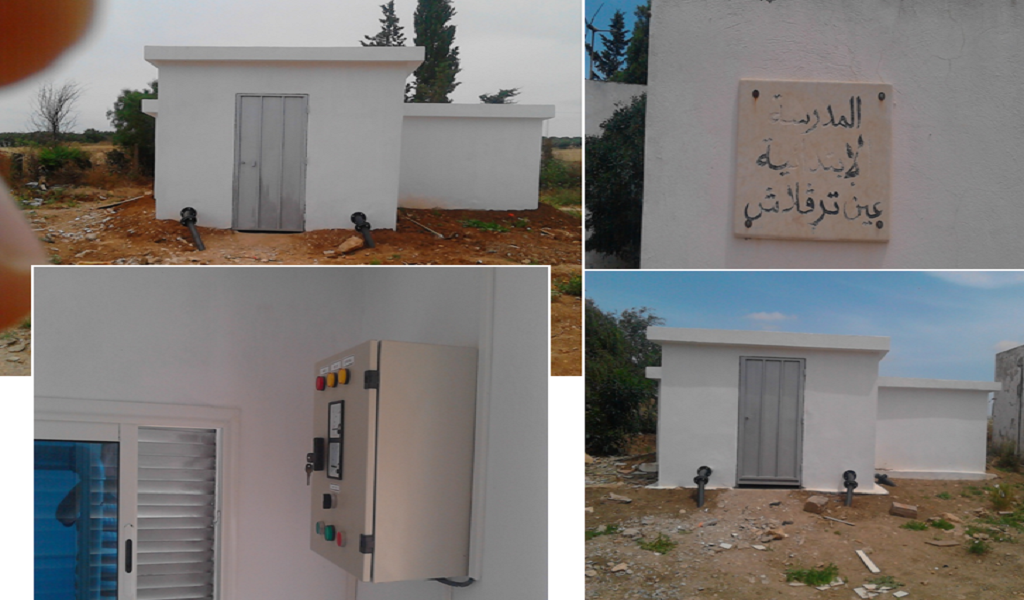

في إطار متابعة تنفيذ برنامج تزويد المدارس الابتدائية بالماء الصالح للشرب، تم خلال شهر ماي 2018 تزويد 5 مدارس إضافية مما يرفع عدد المدارس المزودة إلى 328 مدرسة (منها 125 برنامج سنة 2015 و190 برنامج سنة 2016 و13 مدارس برنامج سنة 2017). ويمكن تلخيص تقدم الانجاز حسب سنوات البرمجة كما يلي :

  • بالنسبة لبرنامج سنة 2015: تم الانتهاء من انجاز البرنامج بنسبة 100%.
  • بالنسبة لبرنامج سنة 2016: تم الانتهاء من تزويد 190 مدرسة (46 %) والأشغال جارية بــ202 مدرسة أخرى (49 %) منها 119 مدرسة تجاوزت نسبة انجازها 80 % في حين تعتبر 11 مدرسة أخرى متأخرة نظرا لارتباطها بمشاريع الشركة الوطنية لاستغلال وتوزيع المياه التي لا تزال في طور الانجاز (جندوبة (5) والقيروان (5) والقصرين (1)) .
  • بالنسبة لبرنامج سنة 2017: تم الانتهاء من تزويد 13 مدرسة (9 %) و الأشغال جارية بـ 72 مدرسة ( 52%) في حين توجد 53 مدرسة أخرى (83 %) في طور تقييم العروض. وتعتبر ولايات نابل والقيروان الأكثر تأخيرا في الانجاز.
  • بالنسبة لبرنامج سنة 2018: بصدد الإعلان عن طلب العروض أو إعداد ملفات تقييم العروض بالنسبة لـ154مدرسة (91 %) و16 مدرسة (9%) بصدد إعداد ملفات طلبات العروض.

أما بالنسبة لبرنامج الصرف الصحي الذي انطلق سنة 2016، فقد تم الانتهاء من أشغال الصرف الصحي بـ 244 مدرسة (27%).

ويمكن تلخيص تقدم الانجاز حسب سنوات البرمجة كما يلي :

  • بالنسبة لبرنامج سنة 2016: تم الانتهاء من تزويد 244 مدرسة (45 %) و الأشغال جارية بـ 203 مدرسة (38%) في حين توجد 90 مدرسة أخرى ( 17 %) في طور تقييم العروض.
  • بالنسبة لبرنامج سنة 2018: بصدد الإعلان عن طلب العروض أو إعداد ملف تقييم العروض بالنسبة لـ173مدرسة (49 %) و182مدرسة (51 %) بصدد إعداد ملف طلب العروض.
